Page 115 - Sorotan Pencapaian CIAST 2023 (Website Version)
P. 115

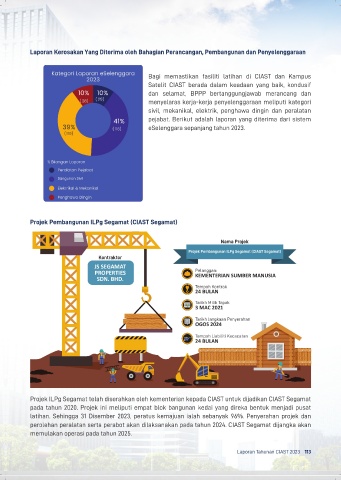

Laporan Kerosakan Yang Diterima oleh Bahagian Perancangan, Pembangunan dan Penyelenggaraan
Bagi memastikan fasiliti latihan di CIAST dan Kampus
Satelit CIAST berada dalam keadaan yang baik, kondusif
dan selamat, BPPP bertanggungjawab merancang dan
menyelaras kerja-kerja penyelenggaraan meliputi kategori
sivil, mekanikal, elektrik, penghawa dingin dan peralatan
pejabat. Berikut adalah laporan yang diterima dari sistem
eSelenggara sepanjang tahun 2023.
Projek Pembangunan ILPg Segamat (CIAST Segamat)
Nama Projek
Projek Pembangunan ILPg Segamat (CIAST Segamat)
Kontraktor
JS SEGAMAT
PROPERTIES Pelanggan:
KEMENTERIAN SUMBER MANUSIA
SDN. BHD.
Tempoh Kontrak
24 BULAN
Tarikh Milik Tapak
3 MAC 2021
Tarikh Jangkaan Penyerahan
OGOS 2024
Tempoh Liabiliti Kecacatan
24 BULAN
Projek ILPg Segamat telah diserahkan oleh kementerian kepada CIAST untuk dijadikan CIAST Segamat
pada tahun 2020. Projek ini meliputi empat blok bangunan kedai yang direka bentuk menjadi pusat
latihan. Sehingga 31 Disember 2023, peratus kemajuan ialah sebanyak 96%. Penyerahan projek dan
perolehan peralatan serta perabot akan dilaksanakan pada tahun 2024. CIAST Segamat dijangka akan
memulakan operasi pada tahun 2025.
